中银原创 | 建设工程工期索赔的制度重构与实务应对
发布时间:2026-09-22  |  浏览:


摘要:《建设工程工程量清单计价标准》(GB/T 50500-2024)(以下简称“2024版清单”)自2025年9月1日起施行,对工期索赔制度作了系统性重构。本文立足新清单,围绕工期索赔的法律依据与费用计算展开分析,梳理发包人、承包人、分包人三方主体的权利义务边界与风险防控要点,构建“仅顺延工期—顺延工期+费用补偿—顺延工期+费用补偿+合理利润”的三级权利主张体系,并针对司法鉴定与举证实务中的突出难点提出应对方案。新清单以“责任划分精细化、索赔范围扩大化、程序规则刚性化”重塑了工期风险的分配格局,各方主体唯有建立全过程索赔管控体系,方能在新规则下实现履约为先与风险控制的平衡。


关键词:2024版清单计价标准;工期索赔;风险分担;权利递进;司法鉴定




第一部分 工期索赔的制度梳理与依据


一、2024版清单对工期索赔制度的重构

2024版清单的核心,在于推进造价市场化的改革,加强行业内交易的公平和秩序性。其确立“谁可控谁承担、谁违约谁赔偿”的公平原则,改进了以往责任模糊、风险兜底的粗放规定。从风险分配、索赔范围与程序规则三个维度进行了制度的重构。

(一)风险分配:从“模糊兜底”到“责任到位”

将工期延误风险划分为发包人责任、发包人风险、承包人责任、第三方原因及不可抗力五种类型,并分别配置责任承担方式,具体见表1。

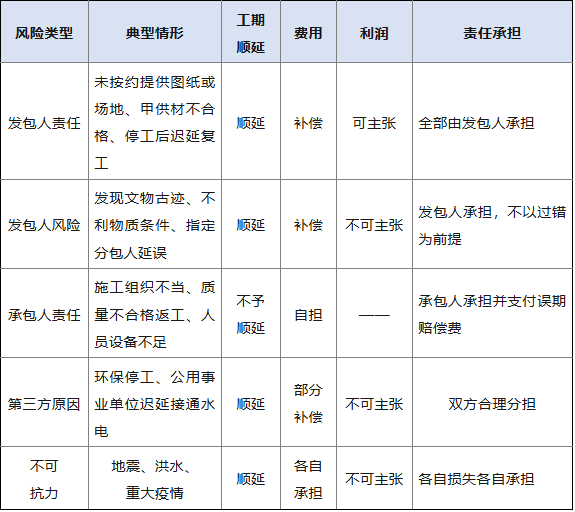

表1 工期延误五类风险的责任划分(条文依据)






把握该体系需要厘清两组界限:

1、发包人责任与发包人风险的区分在于主观过错:前者因发包人未按约履行义务所致,承包人可完整主张工期、费用与利润;后者虽非发包人过错,但依风险分配规则仍由发包人承担,承包人可主张工期与费用,通常不能主张利润。

2、第三方原因导致的延误原则上由双方合理分担,承包人可获得工期顺延及部分费用补偿;不可抗力导致的延误应予顺延,费用损失按“各自损失各自承担”处理。


(二)索赔范围:从“直接损失”到“全成本覆盖”

2013版规范下,管理费、资金占用成本等间接损失常因依据不足而在实践中难以获得充分支持。2024版清单第8.11.9条对索赔项目作了体系化列举,形成五类费用的完整闭环。

1、直接费用,包括因停工、待工、降效、工期延长造成的人工、材料、施工机具与水电消耗损失,以及因返工、拆改、修复发生的费用和报废材料损失;

2、措施费用,包括停工、复工、维护施工现场所必需的措施支出,典型如工期延长导致的塔吊、脚手架、模板租赁费增加;

3、管理费用,既包括现场管理人员工资、办公费、差旅费等现场管理费,也包括企业总部管理费;

4、其他费用,包括合同价款未按约支付引起的资金占用损失、额外增加的检查检验试验费用、承包人可举证的其他损失;5、风险调差费用:因发包人原因引起工期延长的,计划进度日期后的工程价格,采用计划进度与实际进度日期两者的较高者;因承包人原因引起工期延长的,采用两者的较低者;双方原因引起的,合同未约定幅度时,费用市场价格超过5%即可按价格指数调差法或价格信息调差法调整价款(第8.7.4、8.7.2条)。


(三)程序规则:时效收紧与证据电子化

2024版清单强化了“程序合规”的分量,明确了逾期失权的法律后果,同时顺应时代信息化趋势,认可电子数据的证据效力。索赔程序分为三个环节,各环节期限及逾期后果见表2。

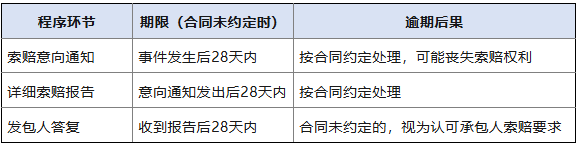

表2 工期索赔程序期限与逾期后果






详细索赔报告应当载明索赔依据、计算方法与证据清单。发包人逾期未答复的,合同未约定处理方式时,视为认可承包人的索赔要求。这一规则要求发包人重视及时答复的程序要求。在证据形式上,2024版清单明确认可电子邮件、微信聊天记录、电子签证单等电子数据的索赔证据效力,为承包人以该类证据主张权利时提供了规范依据。


二、工期索赔的法律依据与费用计算

(一)法律依据的四个层次

工期索赔的法律依据呈多层次结构,自上而下依次为法律、司法解释、国家标准与合同约定,见表3。

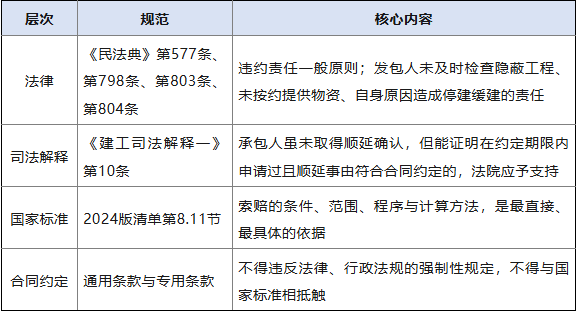

表3 工期索赔法律依据体系





特别提示格式条款风险:依《民法典》第497条,提供格式条款一方不合理地免除或者减轻自身责任、加重对方责任、限制对方主要权利的,该格式条款无效。工程项目管理实务中,通常是发包人提供合同范本,承包人在签约时应据此审查索赔限制条款的效力。

(二)索赔费用的构成与计算标准

2024版清单下,工期索赔费用由人工费、机械费、材料费、管理费、利润、利息六部分构成,各项目的计算标准见表4。

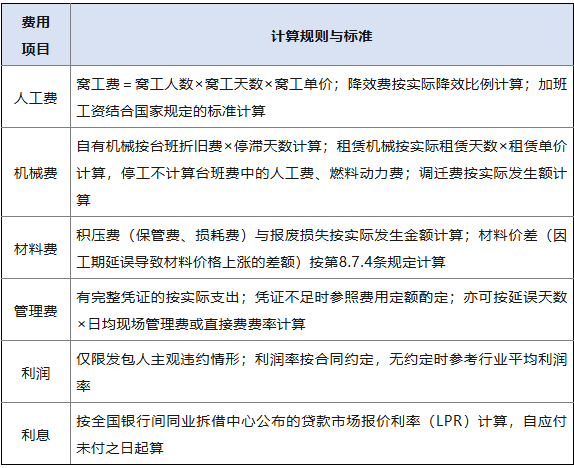

表4 工期索赔费用构成与计算标准






其中两项费用需要展开说明,窝工单价遵循“约定优先、法定补充、合理损失”的原则:合同未明确约定的,参照工程造价管理机构发布的同期人工信息价并结合窝工系数折算,或参照《江苏省工资支付条例》第31条——非因劳动者原因停工停产,一个工资支付周期内视同正常劳动支付工资;超过一个周期且未安排工作的,按不低于当地最低工资标准的80%支付生活费。

管理费的认定存在三条路径。(1)承包人能提供完整的人员考勤、工资支付凭证、社保记录、办公费发票,且能证明与延误直接相关的,按实际支出支持。(2)无充分凭证时,参照江苏省(项目所在地对应省份)费用定额标准,结合停工范围与人员必要性酌定:全面停工状态下,建筑工程企业管理费以人工费加施工机具使用费为计算基数,一类工程32%、二类工程29%、三类工程26%;行业惯例中,现场管理费约占企业管理费总额的30%-40%,安装、市政、园林等专业工程分别适用各自专业定额费率,拆分逻辑一致。(3)按延误天数乘以日均现场管理费计算,或按直接费的费率计算,并综合考虑总部管理费。

(三)共同延误的处理

共同延误指同一时间段内发生两个以上延误事件、且分别由不同责任主体承担的情形。司法实践中通常依三项原则分配责任。

1、初始延误原则:最先发生的延误原因即“初始延误者”对拖期负责,初始延误发生作用期间,其他并发延误者不承担拖期责任。

2、关键线路原则:只有发生在关键线路上的延误才影响总工期,非关键线路延误须超过其总时差方影响总工期。

3、责任比例原则:多个延误事件同时发生且难以区分先后时,按各方过错程度及对延误的影响程度分担责任。

以一例说明:某项目施工过程中,发包人于8月1日至8月5日迟延提供施工图纸导致停工,同时承包人的施工机械于8月3日至8月7日发生故障无法正常施工。依初始延误原则,责任划分见表5。



表5 共同延误示例的责任划分





三、各方主体的风险把控与实务要点

2024版清单下,工期索赔不再是承包人的“独角戏”,而是发承包双方及分包人之间的持续博弈。各方均须转变管理理念,建立全过程索赔管控体系,方能有效防范风险、维护自身权益。

(一)发包人:从“被动应对”到“主动管理”

发包人长期在索赔程序中偏于被动,2024版清单下应从源头控制工期风险。

1、招标阶段科学确定工期,依《建设工程质量管理条例》,建设单位不得迫使承包方以低于成本的价格竞标,不得任意压缩合理工期;

2、提高工程量清单编制质量,减少清单缺陷——固定单价合同下,清单缺陷风险由发包人承担,编制准确性和全面性直接决定造价风险;

3、在合同专用条款中详细约定索赔的条件、范围、程序与计算方法,尤其应对误期赔偿费的标准及上限作出明确约定,不违反强制性规定;

4、施工阶段及时提供图纸、场地与甲供材料,从源头减少己方责任事件;建立工期动态监控机制,定期核查进度、及时纠偏,对承包人提出的索赔申请在约定期限内认真审核并答复;

5、规范变更管理,确需变更的,提前与承包人协商确定变更后的工期及价款,并签订书面补充协议;

6、善用反索赔:因承包人原因导致延误时,及时向承包人主张误期赔偿费;对非关键线路上的延误,可拒绝承包人的顺延申请;发生争议时,优先启用争议评审机制,避免陷入漫长的诉讼程序。

(二)承包人:从“事后索赔”到“过程管控”

承包人是工期索赔的主要发起方,但实践中普遍存在“重施工进度、轻过程管理”的问题,结算时又常因时效与证据问题陷于被动。新清单下,承包人的管控应覆盖全过程。

1、投标阶段,仔细核对清单工程量与施工图纸的差异,发现的清单缺陷应在投标答疑阶段提出并留存痕迹;但需注意,投标阶段未提出问题,并不意味着放弃索赔权利。成本测算中应充分考虑地质条件变化、材料价格上涨、政策调整等风险因素,在报价中预留适当的风险费用,不因恶性竞争放弃健康的经营策略。合同谈判阶段,对不合理的工期条款及索赔限制条款提出修改意见,守住底线。

2、施工阶段,建立完整的工期记录体系,涵盖施工日志、监理日志、气象记录、停复工指令、会议纪要与往来函件;施工日志应逐日记载施工内容、人员设备数量、现场进度与遇到的问题。对发包人原因导致的延误及费用增加,应及时办理现场签证,按“事实—工作量—金额”的层次推动发包人及监理人签字确认。严格遵守索赔程序:事件发生后28天内发出索赔意向通知,随后28天内提交详细索赔报告;发包人逾期不答复的,及时发函催告并留存证据。

3、索赔策略上,精准界定责任归属、避免盲目索赔;对持续发生的索赔事件分阶段提出意向与报告,避免一次性大额索赔引发发包人抵触;坚持协商优先,本着实事求是的原则,必要时邀请第三方调解。例如:某商业综合体项目因发包人迟延提供施工图纸停工15天,承包人在停工第3天即发出索赔意向通知,20天内提交详细索赔报告,并附发包人迟延提供图纸的函件、停工期间人员考勤表、机械租赁合同及租金支付凭证、现场管理费计算明细等证据,最终获顺延工期15天、各项损失赔偿100万元。该案的关键,正在于“早通知、快报告、证据链完整”。

(三)分包人:厘清合同关系,建立索赔传导机制

分包人的工期索赔权利最易被忽视。在新清单与《建工司法解释二》相继施行的背景下,分包人的维权路径有三条主线。

1、厘清合同关系:分包人只能向与其有合同关系的总承包人索赔,不能直接向发包人主张;即使延误由发包人原因导致,也应按“分包人—总承包人—发包人”的路径逐级传导;

2、建立索赔传导机制:总承包人应健全分包索赔管理制度,及时受理分包人的索赔申请并向发包人传导;分包人应及时提供索赔证据、配合总承包人索赔;总承包人获偿后,应及时将相应款项支付分包人;

3、善用代位权:总承包人怠于向发包人行使索赔权利时,分包人可依《民法典》第535条行使代位权,直接向发包人主张权利。分包人签约时还应明确约定工期索赔的条件、范围及程序,并特别约定总承包人拖延支付索赔款的违约责任。


四、工期索赔权利主张的递进

依据索赔事件性质与责任主体的不同,工期索赔权利可划分为三个递进层级,形成“仅顺延工期→顺延+费用→顺延+费用+利润”的完整体系。该体系体现“过罚相当”的原则:责任越重,可主张的权利范围越宽。

第一层级为“仅顺延工期”,适用于非发承包双方主观过错导致的延误,主要包括:不可抗力(地震、洪水、台风、重大疫情等自然灾害及公共卫生事件,依2024版清单第8.11.12条,工期应予顺延,费用损失按“各自损失各自承担”原则处理);法律法规及政策性变化(依第8.8节,工期应予顺延,合同价格变化按实调整);异常恶劣气候条件(高温酷暑、暴雪冰冻等超出正常预期的气候,工期应予顺延,但费用通常由承包人自行承担)。

第二层级为“顺延工期+费用补偿”,适用于发包人应承担风险但非其主观过错导致的延误,主要包括:发包人风险事件,如发现文物古迹、不利物质条件、地下障碍物等(依第8.11.9条,工期应予顺延,经济损失和增加的费用由发包人承担);第三方原因,如政府部门要求的环保停工、重大活动期间停工、公用事业单位未能按时接通水电等(依第8.11.13条,工期应予顺延,措施费增加及管理费由发包人承担);发包人要求的重新检验,即发包人或监理人要求对已覆盖的隐蔽工程重新检验且结果合格的(依第8.11.11条,工期应予顺延,费用由发包人承担但不包括利润)。

第三层级为“顺延工期+费用补偿+合理利润”,适用于发包人主观违约导致的延误,是承包人可主张的最高层级权利。第8.11.10条明确列举了八种可索赔利润的情形:①发包人将合同中的某项工作改由其他承包人完成;②迟延提供施工图纸或施工场地;③提供材料质量不合格、迟延提供或改变交货地点等引起工程不合格;④因发包人原因引起测量放线错误、工程返工;⑤对施工场地额外限制、未按时履行审批、干扰正常施工顺序;⑥因发包人原因引起工期延误、暂停施工或暂停后无法按时复工;⑦在工程竣工前提前占用工程;⑧因发包人原因引起缺陷责任期内的工程缺陷或损坏修复。利润请求权的规范基础是《民法典》第584条:当事人一方不履行合同义务或者履行合同义务不符合约定,造成对方损失的,损失赔偿额应当相当于因违约所造成的损失,包括合同履行后可以获得的利益。

三级体系的适用要点可归纳为表6。

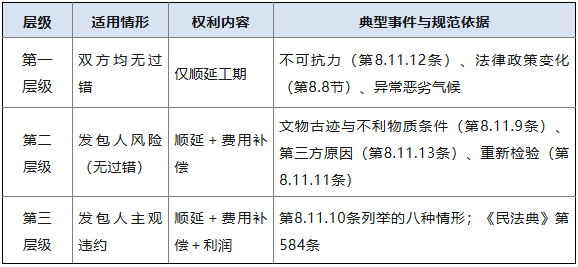

表6 工期索赔三级权利递进体系









示例:某住宅项目发包人未按合同约定提供满足条件的场地,致承包人停工30天。承包人有权主张:顺延工期30天;赔偿停工期间人工窝工费、机械停滞费、现场管理费等直接损失共计120万元;赔偿利润损失8.4万元(按直接损失的7%计算);并支付逾期付款利息。


五、工期索赔司法鉴定的难点与应对

在建设工程施工合同纠纷中,若发承包双方无法就工期索赔达成一致,启动诉讼程序后,一旦开庭确定争议焦点,往往需要委托鉴定机构进行工期与造价鉴定。鉴定横跨工程技术、法律、造价多个领域,专业性强、难度大。实践中的难点集中于四处,对主要问题的分析见表7。

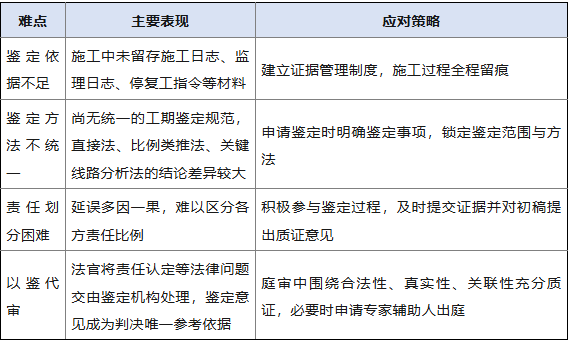

表7 工期索赔司法鉴定的难点与应对




申请司法鉴定时,鉴定事项应至少明确四项:实际工期与合同工期的差异、工期延误的原因、各方责任比例、工期延误导致的费用损失。鉴定过程中,当事人应及时补充证据材料,对鉴定意见初稿提出书面质证意见;庭审质证应聚焦鉴定方法、鉴定依据与责任划分,对鉴定意见的合法性、真实性、关联性进行充分质证。必要时申请专家辅助人出庭,确保鉴定意见的客观公正。


第二部分 工期索赔案件的实务难点与应对


在工程索赔中,需将现场发生的客观事实转化为法律认可的法律事实,这要求管理者兼具工程与法律双重思维视角:既要盯住施工工艺与进度,更要保证签证、会议纪要等书面材料留存的及时性与完整性,使得每一笔费用主张有据可依。

证据缺失是索赔案件绕不开的痛点。(2026)最高法民申1518号、(2026)最高法民申1154号、(2025)浙民终1437号等最新裁判案例均表明,举证的环节往往对结果起决定性作用。但判例经验同时提供了证据缺失的破解方法—事实认定的推定规则、费用量化的替代计算,以及用一些举证策略对抗发包人的强势地位。工期索赔的核心逻辑是“因果关系+时间、费用量化”,即证明“某一事件由发包人(承包人)责任导致”且“该事件造成了X天的总工期延误”。直接证据缺失时,发承包人不应陷入“没有直接证据就无法索赔”的误区,而应运用举证责任转移规则与事实推定规则,以间接证据链构建完整的证明体系。

一、索赔策略的选择:举证责任的转移与不利推定

发包人最常用的抗辩是“工期延误系承包人施工组织不当所致”。依民诉法的“谁主张谁举证”原则,主张工期延误责任在对方的一方承担举证责任,承包人可循三条路径完成举证责任的转移或免除。

其一,基础事实举证+因果关系推定。承包人只需证明两个基础事实:存在发包人应承担责任的事件(如迟延付款、未提供图纸、甲供材延误),且该事件发生在工期延误期间。此时举证责任转移至发包人,其须证明“该事件与工期延误没有因果关系”或者“即使没有该事件,工期也会延误”;若发包人无法举证,则可能承担不利后果,推定发包人造成工期延误的因果关系成立。

其二,发包人持有证据拒不提供的,适用”不利推定”。《最高人民法院关于民事诉讼证据的若干规定》第95条规定:“一方当事人控制证据无正当理由拒不提交,对待证事实负有举证责任的当事人主张该证据的内容不利于控制人的,人民法院可以认定该主张成立。”需要注意的是,实务中多数证据实际由监理等第三方持有,第95条只能约束合同相对方。因此宜先向法院申请调查令,持调查令调取材料的成功率要高于仅要求发包人提交资料。

其三,挖掘发包人的“自认”。发包人在任何书面文件中认可的延误事实均构成自认,直接免除承包人的举证责任:往来函件中承认“因我方原因导致工期延误”、进度款审批表中同意支付“延期管理费”、会议纪要中同意“调整工期节点X天”,皆属此类。即便发包人只认可部分延误天数,亦构成对该部分天数的自认,承包人可在此基础上继续主张其余天数。

二、延误时间无法确定的变通:关键线路推定

《关键节点工期计划表》缺失或未经监理批准时,无法直接比对计划与实际进度,可改用间接方法证明延误时间。

1、以官方验收文件替代关键节点计划。分部工程验收记录、竣工验收备案表是证明节点实际完成时间的最高效力证据,证明力远高于施工日志与会议纪要。操作分三步:第一步,从合同及投标文件中提取合同约定的关键节点工期(如“基础工程60天、主体结构120天”);第二步,从验收记录中提取各节点实际完成时间;第三步,计算各节点实际工期与合同工期的差值,结合施工组织设计中的关键线路,汇总得出总延误时间。例如:某项目合同约定主体结构封顶时间为2025年3月1日,主体结构验收记录显示验收时间为2025年5月1日,则主体结构延误61天;发包人若主张该延误由承包人原因导致,应自行举证证明。

2、关键线路缺失时的“默示关键线路”推定。没有经监理批准的施工进度计划、无法确定关键线路时,可依实际施工顺序与资源投入情况推定:按“地基与基础→主体结构→二次结构→机电安装→装饰装修→竣工验收”的常规施工顺序,推定工序在关键线路。

三、过程记录缺失的证据补强:构建间接证据链

施工日志、考勤表等过程记录缺失时,可用周边证据拼接出完整的间接证据链,常见证据类型及其证明内容与取证路径见表8。

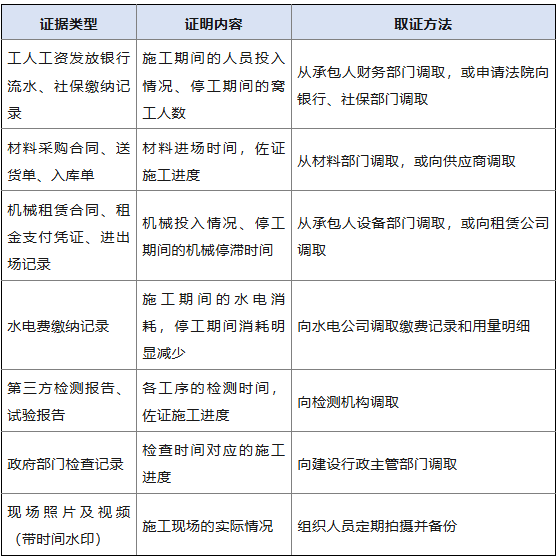

表8 间接证据链常用证据与取证路径





四、费用计算资料缺失的应对:替代计算方法

费用索赔的核心是“损失实际发生+损失金额合理”。当资源投入实况资料缺失时,应采用法律认可的替代计算标准,结合行业惯例和定额标准,主张合理的费用损失。以人工费和机械费举例:

1、人工费索赔的替代计算方法。人工费是工期索赔中占比最高的费用,也是证据缺失最严重的部分。当没有考勤表时,我们可以采用以下方法计算:

(1)工资发放记录法(优先适用)。工人工资发放银行流水、农民工工资专用账户支付记录、社保缴纳记录是证明人工费损失的最有力证据。窝工费计算:停工期间实际发放的工人工资总额,减去正常施工情况下工人应创造的产值对应的工资;降效费计算:按实际完成工程量乘以定额人工费,减去实际支付的人工费,差额即为降效损失。

(2)定额标准法(证据不足时适用)若没有工资发放记录,可以申请法院委托鉴定机构按当地建设行政主管部门发布的定额人工费标准计算。

2、机械费索赔的替代计算方法。机械费索赔的关键是证明机械的停滞时间和停滞费用。当没有台班记录时,我们可以采用以下方法计算:

(1)租赁合同法(优先适用)。租赁机械的租赁合同、租金支付凭证、进出场记录是证明机械费损失的最有力证据。停滞费:按实际租赁天数乘以租赁单价计算(注意:若租赁合同约定了停滞费标准,按合同约定执行;若没有约定,按实际结算,应扣除人工、燃油等费用);进出场费:因停工导致机械提前退场或二次进场的费用,按实际发生额计算。

(2)定额折旧费法(自有机械适用) 自有机械的停滞费按定额折旧费计算,不得计算台班费中的人工费、燃料动力费等。折旧费计算公式:机械台班折旧费×停滞天数;机械台班折旧费:按当地建设行政主管部门发布的施工机械台班费用定额中的折旧费标准计算。


结论与展望


2024版清单对工期索赔制度的系统性重构,对于规范建筑市场秩序、平衡发承包双方权利义务、减少争议具有重要意义。“谁可控谁承担、谁违约谁赔偿”原则的确立,改变了工期索赔长期依赖主观谈判与个别化鉴定的特点。对发包人而言,放弃被动防守思维、强化现场过程精细管控,是降低总成本的最优解;对承包人而言,建立以关键线路为核心的全程证据管理体系、将索赔意识融入日常管理动作,是权利兑现的前提;对分包人而言,在不利的合同位阶下,借助独立记录证据与代位权等制度工具,仍可为自己争取应有的工期与费用权利。随着司法实践的不断深入,建设工程工期索赔规则必将进一步走向精细化,行业也将在此基础上实现更健康的发展。


律师简介:

马天保律师,北京中银全国市场委员会副理事长、中银全国建工委副主任,中银南京律所监事长、权益合伙人、二级律师、中银南京建工中心主任,江苏省民法典专家宣讲团成员(宣讲团包括江苏省高院、省检察院、省内高校、律师共计专家100人)、《法治日报》律师专家库成员、南京审计大学研究生实践导师、南京林业大学校外导师。执业24年,取得多项荣誉,其中2024年获评“江苏省律师行业优秀共产党员”、2019-2022年连续四年获评“南京优秀民商事律师”。担任南京、南宁、桂林、九江等国内多家仲裁机构仲裁员,担任独任或首席仲裁员办理案件有近70件,拥有丰富民商事、建设工程、公司股权重大争议解决经验,发表刊登多篇专业合同、公司、建工论文。联系电话:13813841936


邓旗凯,中银南京律所(实习)律师,中级工程师职称,业内头部企业深耕数年,有丰富的项目一线实务操盘经验,建工及造价专业基础深厚。



▼联系我们

联系电话:

025-58785588   15380871777

详细地址:

南京市建邺区云龙山路89号龙湖河西天街1号写字楼22-23楼



▼扫码关注


上一篇:中银原创 | 系统过错不应由一人承担——关于韩杰医疗事故罪案的系统性法律检视报告
最新资讯
相关律师
联系我们
  • 地址:江苏省南京市建邺区云龙山路89号龙湖天街1号写字楼22-23楼
  • 电话:025-58785588
  • 传真:025-58785581
  • 邮箱:15380871777@163.com

官方微信
扫描二维码关注我们
联系电话:
025-58785588
江苏省南京市建邺区云龙山路89号龙湖天街1号写字楼22-23楼
传真:025-58785581
邮箱:15380871777@163.com
版权所有@北京中银(南京)律师事务所 www. zhongyinlaw.com, All Rights Reserved    苏ICP备10217391号-1     技术支持:南京三草设计
